地下室渗漏修缮施工技术要求(二)

发布时间:2025-01-17

  地下室渗漏虽没有屋面那么高,但其治理难度大,工法单调,费用多,且复漏率高。地下室治理反复渗漏的主要因素有两个,其一是选材。其二是施工。本文以继续以施工技术要求为重点,分析各部位施工要求,希望能携手大家共同推进地下室渗漏治理专业化。


  混凝土竖向或斜向贯穿裂缝渗漏注浆技术要点:


  1钻孔孔径不宜大于20mm,注浆孔可布置在裂缝一侧,或呈梅花形布置在裂缝两侧。钻孔角度45°~60°,入缝垂直深度不小于150mm,孔间距300mm~500mm。


  2采用单向止逆压环式注浆嘴,注浆液用亲水性低黏度环氧浆液或聚氨酯浆液。


  3竖向结构裂缝灌浆顺序沿裂缝走向自下而上依次进行。


  4采用低压注浆,注浆压力0.8MPa~1.0MPa,注浆孔压力不得超过较大注浆压力,达到设计注浆终压或出现漏浆且无法封堵时停止注浆。注浆范围内无渗水后,加固注浆孔。


  5斜孔注浆裂缝较宽、钻孔偏浅时注浆完成后用速凝堵漏材料进行封闭,宽度不小于50mm,厚度不小于10mm。


  混凝土表面渗漏维修技术要求:

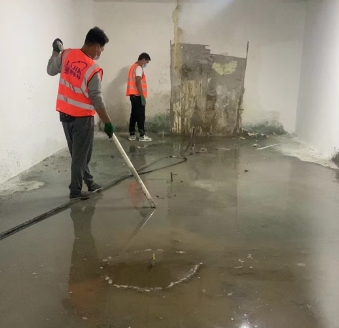

  1将酥松、起壳部分剔除。堵住漏水,排除地面积水,清除污物。


  2混凝土表面凹凸不平处深度大于10mm,剔成慢坡形,表面凿毛,用水冲刷干净。面层涂刷混凝土界面剂后,然后用聚合物水泥防水砂浆分层抹压至板面齐平,抹平压光。


  3混凝土蜂窝孔洞维修,先剔除松散石子,将蜂窝孔洞周边剔成斜坡并凿毛,用水冲刷干净。表面涂刷混凝土界面剂后,用比原强度等级高一级的细石混凝土或补偿收缩混凝土嵌填捣实,养护后,用聚合物水泥防水砂浆分层抹压至板面齐平,抹平压光。


  4混凝土表面蜂窝麻面,用水冲刷干净。表面涂刷混凝土界面剂后,用聚合物水泥防水砂浆分层抹压至板面齐平。


  混凝土孔洞漏水维修技术要求:


  1水位小于2m孔洞维修方案。漏水孔洞剔成圆槽,用水冲刷干净,槽壁涂刷混凝土界面剂后,然后用速凝材料封堵。经检查无渗漏后,用聚合物水泥防水砂浆分层抹压至板面齐平。


  2水位在2m~4m大孔洞维修方案。将引水管穿透卷材层至碎石内引走孔洞漏水,用速凝材料灌满孔洞,挤压密实,表面应低于结构面不小于15mm。嵌填完毕,经检查无渗漏水后,拔管堵眼,再用聚合物水泥防水砂浆分层抹压至板面齐平。


  3水位大于4m、孔洞漏水水压很大时维修方案,先用木楔等堵塞孔眼,将水止住,再用速凝材料封堵。经检查无渗漏后,再用聚合物水泥防水砂浆分层抹压密实。


  预埋件周边渗漏水治理方案:将其周边剔成环形沟槽,清除预埋件锈蚀,并用水冲刷干净,再采用嵌填速凝材料或灌注浆液等方法进行封堵处理。




  穿墙(地)管道渗漏水治理方案:


  1常温管道穿墙(地)部位渗漏水,应沿管道周边剔成环形沟槽,用水冲刷干净,然后用速凝材料嵌填密实,经检查无渗漏后,分层抹压聚合物水泥防水砂浆与基面嵌平;亦可用密封材料嵌缝,管道250mm范围涂布涂膜防水层。


  2热力管道穿透内墙部位渗漏水,可采用埋设预制半圆套管的方法,将穿管孔剔凿扩大,套管外的空隙处应用速凝材料封堵,在管道与套管的空隙处用密封材料嵌填。


  混凝土结构外墙、顶板、底板大面积渗漏治理方案


  1将饰面层凿除至结构层,将混凝土表面凿毛,基层应坚实、粗糙、干净、平整、无浮浆和明显积水。


  2对结构裂缝、施工缝、穿墙管等缺陷应先凿U形槽,槽宽20mm,槽深25mm,用水冲刷干净,表面无明水,槽内分层嵌填防水涂料胶浆料后,面层涂布防水涂料。


  3大面积施工前先喷水湿润,但不得有明水现象,再分层涂布水泥基渗透结晶防水涂料,涂布应均匀,不允许漏涂和露底,接槎宽度不应小于100mm;涂料用量不应小于1.5kg/m2,且厚度不应小于1.0mm。


  4涂布完工终凝后3h~4h或根据现场湿度,采用喷雾洒水养护,每天喷水养护(3~5)遍,连续3d,养护期间不得碰撞防水层。


联系我们

电话:0371-63769998

邮箱:LLHKFS@163.com

生产基地地址:驻马店市平舆县创业大

道与朝阳路交叉口蓝翎环科工业园

营销中心地址:郑州市管城区康宁街与

普济路交叉口德威广场23楼

热推产品  |   主营区域: 河南 安徽 湖北 北京 郑州 西安
  • 微信咨询


  • 联系电话
    15515896768
  • 在线留言
  • 在线咨询
